해저 케이블 및 변환소를 2025년까지 건설하고 35년간 운영하는 사업

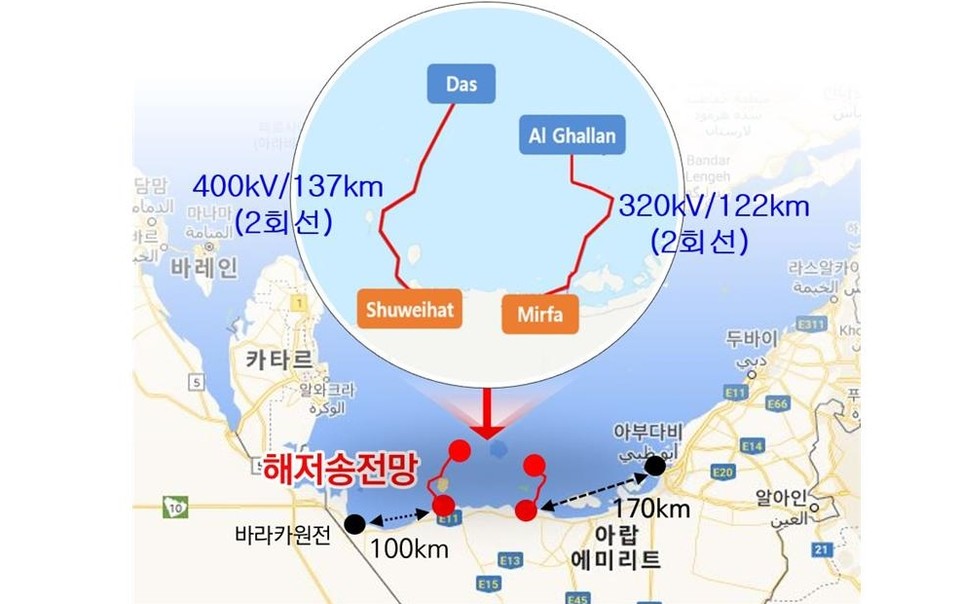

 UAE 해저송전망사업 위치. (사진=한전 제공)
UAE 해저송전망사업 위치. (사진=한전 제공)

[이넷뉴스] 한국전력이 UAE 해저송전망사업 건설에 본격 착수했다.

한국전력(대표이사 사장 정승일, 한전)은 지난 22일 총 사업비 약 38.4억 달러(5.4조 원) 규모의 UAE 해저송전망 사업에 필요한 금융계약을 체결했다고 25일 밝혔다.

이번 사업은 지난해 12월 한전 컨소시엄(한전+큐슈전력+EDF)이 국제 경쟁입찰로 수주했다. MENA(중동-북아프리카) 지역 최초로 초고압 직류 송전(High Voltage Direct Current) 기술을 적용했다. 3.2 기가와트(GW) 용량의 해저 케이블 및 변환소를 2025년까지 건설하고 35년간 운영하는 사업이다.

이번계약은 약 31억 달러(4.3조 원)의 차입금을 UAE 소재 현지법인이 모기업의 보증 없이 사업 자체의 신용만으로 대출받는 프로젝트파이낸스(Project Finance, PF) 방식으로 조달했다.

이 사업은 한전이 개발 및 운영하는 사업에 한국수출입은행이 금융을 지원하고, 삼성물산이 건설한다. ‘개발-금융-건설-운영’ 전 단계에 한국기업 간 협업을 통해 해외 플랜트시장에 진출하는 모범사례로 평가받고 있다.

한전 측은 “이번 재원조달로 계약협상, 인허가 획득 등 개발단계 업무를 마무리해 본격적인 건설단계에 진입하게 됐다. 성공적으로 건설 및 운영해 향후 해외 전력망 투자사업 확대의 기반이 될 것으로 확신한다”고 말했다.

한편, 한전은 해외사업 분야에서 탄소중립 및 친환경 에너지전환을 추진하기 위해 자산 포트폴리오를 조정하고 있다.

지난 7월에는 미국 괌에서 60메가와트(MW) 용랴야의 망길라오 태양광 사업 준공식과 198MW급 우쿠두 가스복합 화력사업 착공식을 개최했다.

망길라오 태양광 사업과 우쿠두 가스복합 화력사업은 한전이 미국에서 국제경쟁 입찰로 수주한 태양광, 화력 IPP 사업이다.

망길라오 태양광 사업의 경우 사업수주부터 금융종결, 건설, 준공까지 달성한 해외 그린필드 태양광 사업이다.

망길라오 태양광 사업은 2017년 6월 괌 전력청으로부터 사업을 수주한 이후, 2020년 5월에 착공해 만 25개월간의 건설공사를 안전하게 마무리하고 준공했다.

우쿠두 가스복합 화력사업은 2019년 6월 우선협상대상자에 선정된 후 2022년 5월 말 발전소 건설을 시작할 수 있는 착공지시서가 발급됐다. 두산에너빌리티(구 두산중공업)가 건설을 진행하고 있으며 25MW급 에너지저장장치(ESS)도 설치될 계획이다.

[이넷뉴스=이효민 기자] hyomin7@enetnews.co.kr
